国产亚洲精品俞拍视频,国模吧高清大胆专业网站,狠狠色综合网站久久久久久久,性夜影院爽黄a爽在线看

您好,歡迎來到江蘇長江衡器有限公司唯一官網!

  • 16
  • 銷售熱線:400-1036-989
    15052900989

微信二維碼
引進德國精密技術
當前位置:首頁 » 長江衡器資訊中心 » 汽車衡流程 » 長江衡器鋼筋混凝土汽車衡工藝流程(2)

長江衡器鋼筋混凝土汽車衡工藝流程(2)

文章出處:網責任編輯:人氣:-發表時間:2015-07-16 15:03:00【

長江衡器鋼筋混凝土汽車衡工藝流程(2)

5、點焊秤臺角鋼

角鋼的折彎彎度應該在90°±1°范圍內,依次吊入角鋼調整好位置,調整好位置后將角鋼、筋板1點焊牢在端板組件上。組焊時保證角鋼一邊與平臺的垂直。


6、焊接

將秤體吊出平臺,依次將槽鋼、角鋼、筋板、焊接端頭組件上,并按圖紙要求保證焊縫高度。焊后清渣。

7、鋪鋼板

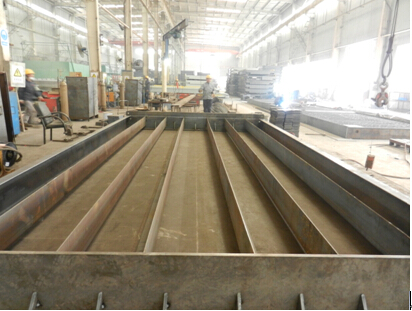

將兩塊下好料的鋼板鋪設在秤體上,使在槽鋼兩側上的距離一致,點焊牢。兩塊鋼板的中縫滿焊,焊角高度按圖中要求,鋼板與槽鋼的焊接為斷續焊,鋼板與端封板的焊接為滿焊,焊縫高度件圖紙。焊后清渣。

8、焊接橫向縱向穿線管、橫向限位板、傳感器壓頭、縱向限位塊

按圖示位置依次將傳感器壓頭、穿線管、橫向限位板及縱向限位塊焊牢,焊后去渣。

9、翻轉秤體

將秤體吊起翻轉放置在平臺上,將角鋼點焊接在底部面板上,焊縫按圖紙要求做(角鋼與面板焊接時不得有大于2mm的縫隙,有縫時需用撬杠將縫隙減小至2mm以下才能焊接),點焊好后將角鋼斷續焊在面板上。

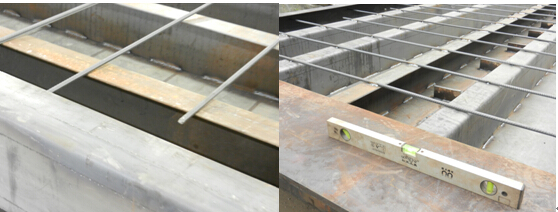

10、焊接鋼筋

將秤體端部描金按圖紙位置焊接。焊后去渣。

將鋼筋按圖紙要求依次排好點焊在角鋼上,之后焊接在角鋼上,焊后去渣。






11、 搭接檢查及校對:

1、    秤體吊到平臺上,插上銷軸,將副秤臺與主秤進行連接,連接時滿足設計及工藝要求,同時和注意以下問題;

2、    保證主副秤體邊側部形成直線,避免凹凸現象,影響外觀,主副秤臺之間的高度允許誤差≤3mm

1、    主秤與副秤之間搭接后形成水平面,高低誤差≤3mm,連接后銷軸不能卡死,保留活動空間,同時確保主副秤體中縫間隙,誤差≤5mm

2、    搭接與被搭接處必須貼實,不允許出現空隙,允許誤差按圖執行……

3、   檢查秤體外形尺寸,長寬高是否滿足設計要求,誤差控制在設計范圍內;

4、   確保秤體平而直,四角不打翹,不出現曲扭現象;

主站蜘蛛池模板: 东山县| 二手房| 洛川县| 五大连池市| 古丈县| 双峰县| 依兰县| 建宁县| 淮安市| 军事| 固安县| 独山县| 进贤县| 文成县| 中宁县| 宣汉县| 九寨沟县| 芒康县| 樟树市| 交口县| 土默特左旗| 铜山县| 彭州市| 雷波县| 神木县| 长阳| 施秉县| 大关县| 佛坪县| 长垣县| 博野县| 侯马市| 岫岩| 瑞丽市| 商水县| 太和县| 白朗县| 炉霍县| 兴业县| 德江县| 栾川县|
